高性能水泥基灌浆料

您的当前位置: 首 页 >> 产品展示 >> >>灌浆料系列

高性能水泥基灌浆料

  • 高性能水泥基灌浆料

  • 详细介绍

    灌浆料厂家灌浆料价格高强灌浆料  无收缩灌浆料 CGM灌浆料二次灌浆料微膨胀灌浆料豆石型灌浆料设备安装灌浆料设备基础灌浆料

成品

灌浆料适用范围:

型号                                                          使用范围

CGM—1〔通用型灌浆料〕

地脚螺栓锚固、裁埋钢筋、灌浆层厚度30mm基础二次灌浆。

CGM—1〔加固型灌浆料〕

灌浆层厚度≥150mm的设备基础二次灌浆。建筑物的梁、板、柱、基础和地坪的补强加固(修补厚度≥40mm)有抗油要求的设备基础二次灌浆。

CGM--3〔超流态灌浆料〕

高流态、微膨胀,一小时强度可达到20Pma以上。适合于间隙较小的设备基础的二次灌浆,以及对材料流动性要求较高的部位。

CGM--4〔超早强灌浆料〕

超遭抢、微膨胀,一小时强度可达到20Pma以上,适合于铁路枕轨的快速抢修;机场、高速公路等混凝土路面的快速修补;地脚螺栓的快速锚固;建筑物、构筑物的抢修等。

灌浆料特点:

  ▲早强高强浇后1-3天强度高达30Mpa以上,缩短工期。

  ▲自流态现场只需加水搅拌,直接灌入设备基础,自流,施工免振,确保无振动、长距离的灌浆施工。

  ▲微膨胀浇注体长期使用无收缩,保证设备与基础紧密接触,基础与基础之间无收缩,并适当的膨胀压应力确保设备长期安全运行。

  ▲抗油渗在机油中浸泡30天后其强度提高10%以上,成型体、密实、抗渗、适应机座油污环保。

  ▲耐久性 200万次疲劳试验,50次冻融环境试验强度无明显变化。

  ▲耐侯性好 -40℃~600℃长期安全使用

  ▲低碱耐蚀严格控制原材料碱含量,适用于碱-集料反应有抑制要求的工程。

施工方法:

 1、灌浆施工前应准备搅拌机具、灌浆设备、模板及养护物品。

  2、二次灌浆时,模板与设备底座四周的水平距离宜控制在100mm左右;模板顶部标高应不低于设备底座上表面50mm

  3、混凝土结构改造加固时,模板支护应留有足够的灌浆孔及排气孔,灌浆孔径不小于50mm,间距不超过1000mm

  4、水泥基灌浆材料拌和时,应按照产品要求的用水量加水。宜采用机械拌和。拌和时宜先加入2/3的水拌和约3min,然后加入剩余水量拌和直至均匀,拌和地点宜靠近灌浆地点。

  5、地脚螺栓锚固灌浆:

  ⑴地脚螺栓成孔时,螺栓孔壁粗糙,应将孔内清理干净,不得有浮灰、油污等杂质,灌浆前用水浸泡812h,清除孔内积炎。

  ⑵灌浆前应清除地脚螺栓表面的油污和铁锈。

  ⑶将拌和好的水泥基灌浆材料灌入螺栓孔内时,可根据需要调整螺栓的位置。灌浆过程中严禁振捣,可适当插捣,灌浆结束后不得再次调整螺栓。

  6设备基础二次灌浆:

  ⑴灌浆前,应将与灌浆材料接触的设备底板和混凝土基础表面清理干  净,不得有松动的碎石、浮浆、浮灰、油污、蜡质等。灌浆前24h,基础混凝土表面应充分润湿,灌浆前1h,清除积水。

  ⑵二次灌浆时,应从一侧进行灌浆,直到从另一侧溢出为止,不得从相对两侧同时进行灌浆。灌浆开始后,必须连续进行,并尽可能缩短灌浆时间。

  ⑶轨道基础或灌浆距离较长时,视实际工程情况可分段施工,每段长度不应超过5米。如设备底板具有复杂结构,宜采用压力灌浆。

  ⑷在灌浆过程中严禁振捣,必要时可采用灌浆助推器,助推器沿浆体流动方向的底疗推动灌浆材料,严禁从灌浆层的中、上部推动。

  ⑸设备基础灌浆完毕后,宜在灌浆料初凝后沿底板边缘向外地人切45°斜角(如图),如无法进行切边处理的,应在初凝后用抹刀将灌浆层表面压光。

  7混凝土结构改造和加固灌浆:

  ⑴水泥基灌浆材料接触的混凝土表面应充分凿毛。

  ⑵混凝土结构缺陷修补,应剔除酥松的混凝土并使其露出钢筋,将修补区域边缘切成垂直形状。

  ⑶灌浆前应清除所有有碎石、粉尘或其它杂物,并湿润基层混凝土表面。

  ⑷将拌和均匀的灌浆料灌入模板中并适当敲击模板。

  ⑸灌浆层厚度大于150mm时,应采取相关措施,防止产生温度裂缝。

  8施工养护措施:

  ⑴灌浆时,日平均匀温度不应低于5℃,灌浆完毕后裸露部分应及时喷洒养护剂或覆盖塑料薄膜,加盖湿草袋保持湿润。采用塑料薄膜覆盖时,水泥基灌浆材料的裸露表面应覆盖严密,保持塑料薄膜内有凝结水。灌浆料表面不便浇水时,可喷洒养护剂。

  ⑵应保持灌浆材料处于湿润状态,养护时间不得少于7d

  ⑶当采用快凝快硬型水泥基灌浆材料时,养护措施应根据产品要求的方法执行。

  ⑷冬季施工,工程对强度增长无特殊要求时,灌浆完毕后裸露部分应及时覆盖塑料薄膜并加盖保温材料。起始养护温度不应低于5℃。在负温度条件养护时不得浇水。

  ⑸拆模后水泥基灌浆材料表面温度与环境温度之差大于20℃时,应采用保温材料覆盖养护。

  ⑹如环境温度低于水泥基灌浆材料要求的最低施工温度或需要加快强度增长时,可采用人工加热养护方式;养护措施应符合国家现行标准《建筑工程冬期施工规程》JGJ104的有关规定。

灌浆料使用方法

  1基础处理

  清扫设备基础表面,不得有碎石、浮浆、灰尘、油污和脱模剂等杂物。灌浆前24h,设备基础表面应充分湿润。灌浆前1h,应吸干积水。

  2确定灌浆方式

  根据设备机座的实际情况,选择相应的灌浆方式,由于CGM具有很好的流动性能,一般情况下,用"自重法灌浆"即可,即将浆料直接自模板口灌入,完全依靠浆料自重自行流平并填充整个灌注空间;若灌注面积很大、结构特别复杂或空间很小而距离很远时,可采用"高位漏斗法灌浆""压力法灌浆"进行灌浆,以确保浆料能充分填充各个角落。

  3支模

  根据确定的灌浆方式和灌浆施工图支设模板,模板定位标高应高出设备底座上表面至少50mm,模板必须支设严密、稳固,以防松动、漏浆。

  4灌浆料的搅拌

  按产品合格证上推荐的水料比确定加水量,拌和用水应采用饮用水,水温以540℃为宜,可采用机械或人工搅拌。采用机械搅拌时,搅拌时间一般为12分钟。采用人工搅拌时,宜先加入2/3的用水量搅拌2分钟,其后加入剩余用水量继续搅拌至均匀。

  5灌浆

  灌浆施工时应符合下列要求:

  1.浆料应从一侧灌入,直至另一侧溢出为止,以利于排出设备机座与混凝土基础之间的空气,使灌浆充实,不得从四侧同时进行灌浆。

  2.灌浆开始后,必须连续进行,不能间断,并应尽可能缩短灌浆时间。

  3.在灌浆过程中不宜振捣,必要时可用竹板条等进行拉动导流。

  4.每次灌浆层厚度不宜超过100mm

  5.较长设备或轨道基础的灌浆,应采用分段施工。每段长度以7m为宜。

  6.灌浆过程中如发现表面有泌水现象,可布撒少量CGM干料,吸干水份。

  7)对灌浆层厚度大于1000mm大体积的设备基础灌浆时,可在搅拌灌浆料时按总量比11加入0.5mm石子,但需经试验确定其可灌性是否能达到要求。

  8.设备基础灌浆完毕后,要剔除的部分应在灌浆层终凝前进行处理。

  9.在灌浆施工过程中直至脱模前,应避免灌浆层受到振动和碰撞,以免损坏未结硬的灌浆层。

  10)模板与设备底座的水平距离应控制在100mm左右,以利于灌浆施工。

  11)灌浆中如出现跑浆现象,应及时处理。

  12)当设备基础灌浆量较大时,应采用机械搅拌方式,以保证灌浆施工。

  6、养护

  1)灌浆完毕后30分钟内,应立即喷洒养护剂或覆盖塑料薄膜并加盖岩棉被等进行养护,或在灌浆层终凝后立即洒水保湿养护。

  2)冬季施工时,养护措施还应符合现行《钢筋混凝土工程施工验收规范》(GB50204)的有关规定。

  3)在不同温度条件下的养护时间和拆模时间表:

日最低气温(℃)拆模时间(h养护时间(d

  -100      96                    14

  05                72                    10

  515              48                     7

  ≥15                24                     7

灌浆料应用范围

  (1)需高精度安装的设备设备基础的一次灌浆和二次灌浆。

  (2)钢筋栽埋及建筑、岩土工程的锚杆锚固。

  (3)建筑加固改造工程,梁柱接头、变形缝、施工缝浇筑。

  (4)道路、桥梁、隧道、机场等工程抢修施工使用。

  (5)铁路轨枕的锚固施工。

  (6)柱湿包钢加固用于灌注角钢和柱间隙缝。

  ★参考用量

  参考用量计算以2.28~2.4/立方米的依据,计算实际使用量。

灌浆料产品介绍

  灌浆料是以优化级配的高强度材料作为骨料,以水泥作为基料,辅以防沉降、防离析、高流态、微膨胀、增强等物质配制而成。该系列无收缩自流平灌浆料具有自流平、免振捣、高强、微膨胀、抗收缩、抗渗透、耐磨损、耐老化等特性及多种使用功能,操作简便,应用广泛。

灌浆料适用范围

  、钢骨结构基础,接缝填充灌浆。 2 、机械设备地脚螺栓、锚栓基座的固定灌浆。 3 、桥梁基座,支撑垫混凝土面层,岩基灌浆。 4 、连续墙,逆打墙柱、地下室墙板,后打耐震壁。 5 、钢厂、电厂、机械厂等的快速修护灌浆。 6 、桥面、伸缩缝、路面、机场跑道快速养护修复。 7 、轨道板、预制水泥制品缺角及裂缝修复。

灌浆料使用方法

  搅拌:按规定的量称取粉料和水,将粉料投入机内,开动搅拌机后加入水(若用桶搅拌时,先将水加入桶内,开动搅拌器,徐徐加入料粉),搅拌3-4 min,净置1-2 min再搅拌1min后即可使用。灌注:基础表面及设备基础底面必须清洁无油污、泥土等附着物和杂物,在灌注前6-12小时将基础表面用水充分润湿,不可有积水。灌浆用自重压工法或者泵压力灌入法,尽可能从一侧连续灌入和充填,直至另一侧溢出为止,必要时采用竹板条等导流。养护:灌注施工完成后,24h内不得使设备和灌浆层受振动,碰撞,在无收缩灌浆料终凝前(2-4h对表面抹压光,终凝后即应覆盖湿润的布袋或草袋,避免强日照,并洒水养护,每天4-6次。养护温度宜在(15-30)℃,养护期 7 ~ 14 天。

产品名称及型号

包装规格

产品用途

高性能水泥基灌浆料

CGM-1

通用型

50公斤/

适用于机器底座、地脚螺栓等设备基础灌浆。建筑物的梁、板、柱、基础、地坪和道路的补强、抢修、加固。

地铁、隧道、地下等工程逆打法施工缝的嵌固。

钢结构(钢轨、钢架、钢柱等)与基础固定连接的二次灌浆。

CGM-1豆石

加固型

50公斤/

CGM-3超细

加固型

50公斤/

CGM-4超早强加固型

50公斤/

砂浆类加固产品

CGM钢筋

锚固料

25公斤/

可带明水作业,耐高温,植筋后满足钢筋焊接要求。

聚合物加固

砂浆

25公斤/

混凝土构筑物加固抹灰,用于不锈钢绞线网加固及修补混凝土。

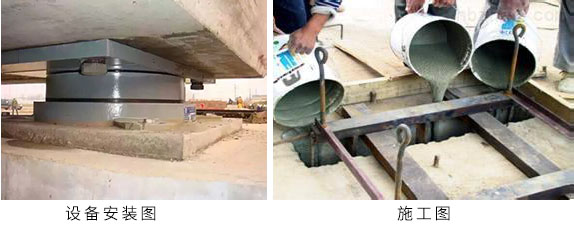

工地图
